    溫馨提示:電線電纜低溫敷設注意事項

    [來源:] [作者:] [日期:2024-12-30 10:34:39]

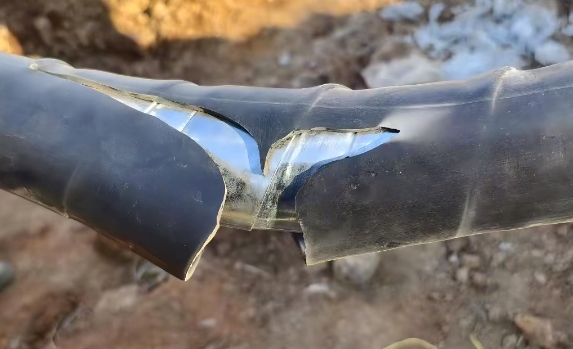

    在冬季,隨著氣溫驟降給電線電纜敷設造成較大影響特別是北方,溫度更低如果不規范施工或未采取相關措施,極易造成電纜絕緣或保護套出現開裂現象,鑒于此我公司對廣大用戶告知以下注意事項以降低或避免此類問題的發生。

    一、GB50168《電氣裝置安裝工程電纜線路施工及驗收規范》中明確規定塑料絕緣電纜最低允許敷設溫度不得低于0℃,若現場不具備預熱等條件時,應停止施工或避開寒冷期施工。

    二、提高敷設環境溫度

    電纜敷設溫度是指一天24h的平均溫度當存放地點環境低于0℃時,不得敷設,如非要敷設可以采取提高敷設環境溫度的方法當加熱溫度為5-10℃時,需72h;當加熱溫度為25℃時,則需24h至36h以確保符合GB50168標準要求。

    三、盡快敷設,經預熱處理的電纜應盡快敷設敷設前放置的時間一般不超過1h,建議敷設時間為上午10:00到下午15:00前。

    四、搬運電纜時應輕拿輕放嚴禁從高處垂直落下,敷設放線時要從外端頭開始拉電纜,并使電纜盤轉動進行退扭處理,禁止從中心軸線摔線扯直以防電纜受到扭轉和拉捧而開裂。

    五、電纜敷設時,嚴禁電纜盤平放,應采用專業工具進行展放,還要注意控制最小彎曲半徑的要求,以免對電纜造成傷害。
